施工日期:2012年07月10日至2013年10月30日
工程概况:新疆嘉润资源控股有限公司动力站、电解铝项目厂址位于玛纳斯县城东24km的塔西河工业园区内,东距首府乌鲁木齐市120km,西距戈壁明珠石河子市33km。公司铝型材循环经济产业园总体规划总投资300亿元,全部建成后投产铝型材160万吨、动力站10×350MW、预焙阳极80万吨、铝棒50万吨、铝板40万吨、铝箔和型材40万吨、水泥400万吨及60万吨煤制甲醇和烯烃。
车间发展假设按照市政公用工程发展等级分化分,划分成五级、一级、三級,适用沙漠料回填最为基层人员、沙浆固定砂砾最为构成层、AC-13及AC-25沥表沥青混泥土土最为表面层。
施工内容包括:土方开挖及外运、土方回填碾压、土工布的铺设、戈壁料的回填碾压、水泥稳定砂砾的铺设、沥青混合料的铺设、路缘石的安装等工作。

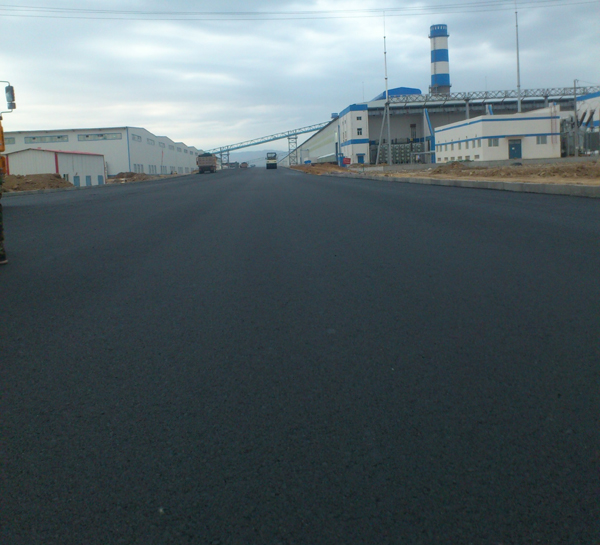

完成工程量:沥青混合料的铺设施工采用摊铺机、单钢轮压路机、双钢轮压路机、胶轮压路机、挖掘机、装载机等机械配合施工,通过现场合理调配,圆满完成了道路施工任务。沥青道路共完成:戈壁料回填碾压153817m3,水泥稳定砂砾铺设61190m2,沥青混合料铺设117422m2,路缘石安装8103m。其中沥青混合料铺设中一级沥青道路50631.31 m2,二级沥青道路完成10559.39 m2。
建设工程在标准项目进度内成功,质量检查达标率100%,太顺利完工,有了招标方和工程监理的一样好评率。
